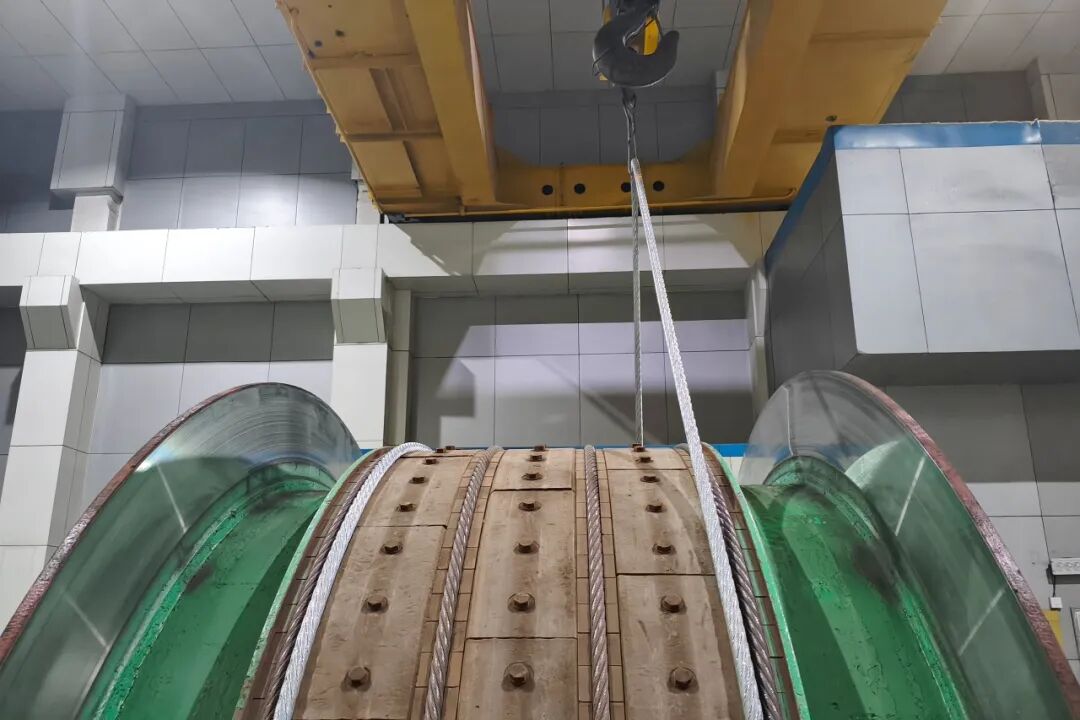

8月14日早7时40分,蒋庄煤矿副井井塔内,主提升机发出平稳有力的轰鸣声,四根新更换的钢丝绳运转均匀、张力一致,宣告这场历时23小时40分钟的“生命线”换新工程圆满收官。没有外援,全程自主施工——这一由该矿机运工区独立承担的大型检修项目,直接节省外委费用10万元,更在实战中磨砺出一支敢打硬仗、技术过硬的攻坚队伍。
副井主提升钢丝绳,堪称矿井提升运输的“主动脉”。蒋庄煤矿副井为四绳摩擦轮式提升机,现用钢丝绳自2024年8月投用至今,已满两年服役周期,达到强制更换标准。

据了解,以往,该矿此类工程全部外委,仅人工费用就高达10万元,且工期控制、现场配合、多层交叉作业等带来复杂管理难题。为此,该矿决定利用8月矿井集中停产检修窗口,自主实施换绳作业。
“把这块硬骨头啃下来,省下的不仅是真金白银,更能在实战中锤炼我们自己的技术力量。”承担此项工程的该矿机运工区专门召开了动员会,区长王巍的一席话,点燃了全体职工攻坚克难的斗志。

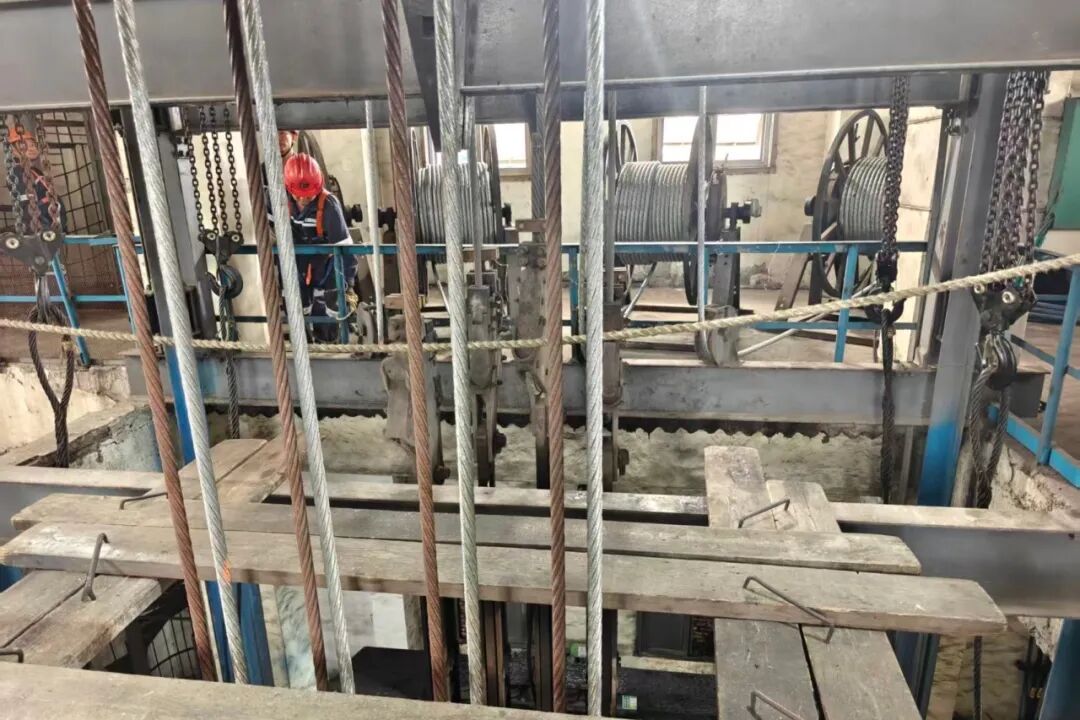

然而,自主换绳绝非“拍胸脯”就能完成。整个作业涵盖棚罐起吊、新旧绳置换、调绳缩绳等十余道关键工序,环环相扣、不容有失;井塔上下、井口内外多点多面同步施工,安全风险交织叠加……
“敢打硬仗,靠的不只是勇气,更是周密准备。”该工区主管工程师靳超介绍,早在施工前一个月,团队便进入“前置谋划、全员练兵”模式:
1
整合机电修全部力量,科学划分三班轮战,确保24小时不间断连续作业;
2
编制详实施工方案和安全技术措施,制作工序讲解课件,组织全员系统培训;
3
提前将所有物料、专用工具转运至作业现场,并预先完成新绳穿绳、新楔形连接装置预装等关键前置工作,为正式施工扫清障碍。

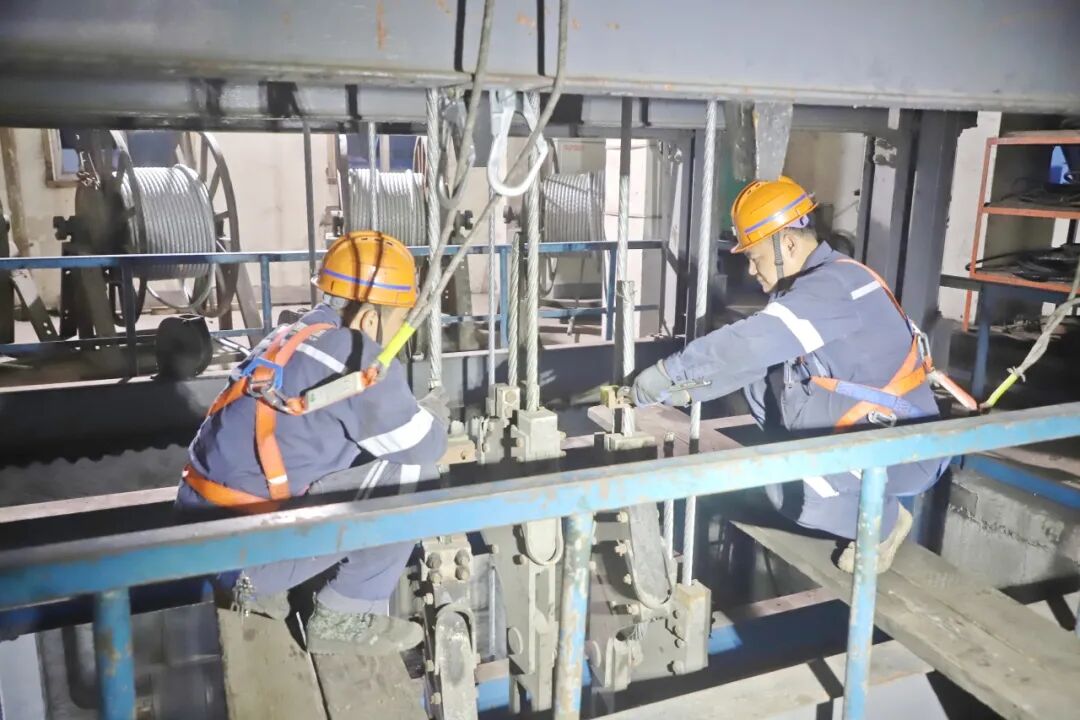

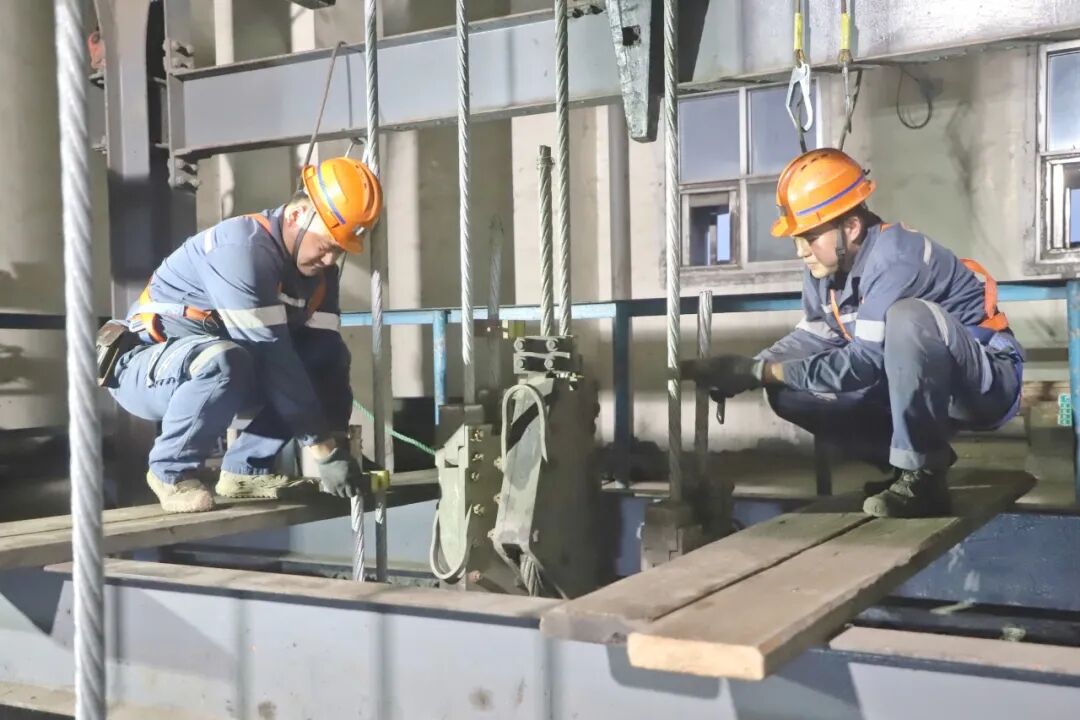

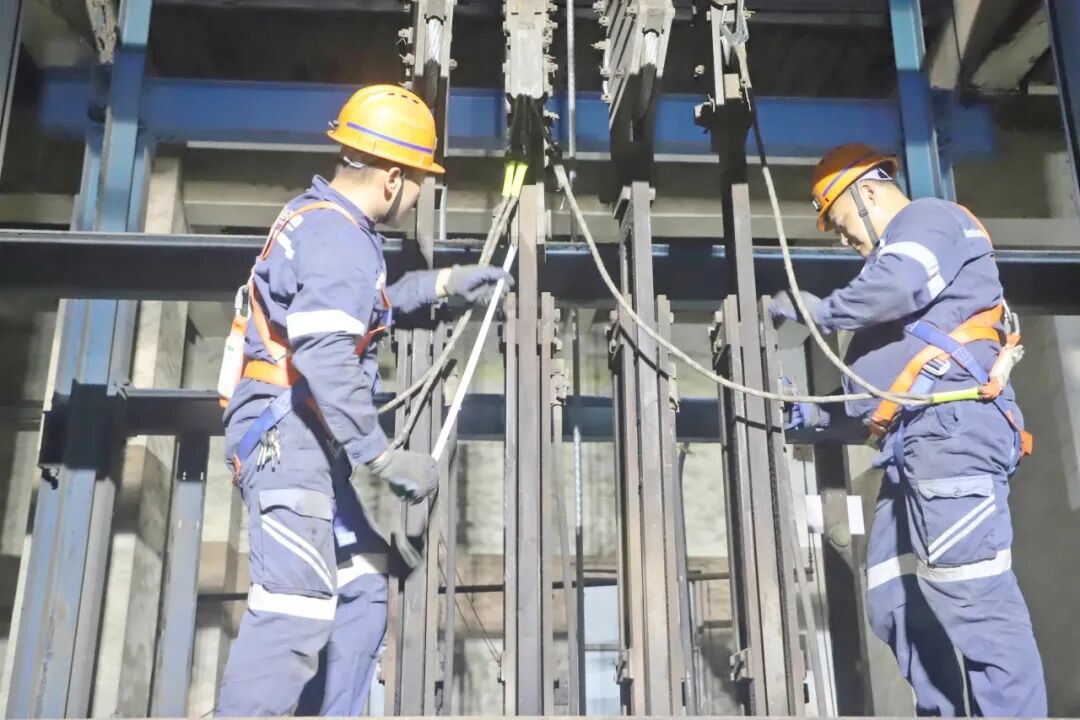

8月13日早8时,战斗正式打响。六层井塔上下,职工化身高空“舞者”,在各层平台间往返穿梭,罐笼稳固、绳体牵引、楔形配件拆装……每一道工序都按既定方案有序推进,新绳布设与旧绳拆解交替进行,现场忙而不乱、紧张有序。
三班职工通宵达旦、无缝交接,各道工序紧密咬合、高效运转。施工过程中,技术团队临场优化西罐下井口楔形环拆装工艺,将原需3小时的作业时长压缩至1小时20分钟。经过近24小时连续奋战,8月14日早7时40分,试运行一次性成功,四根新绳受力均匀,设备运转平稳,各项参数全部达标,换绳任务圆满完成。

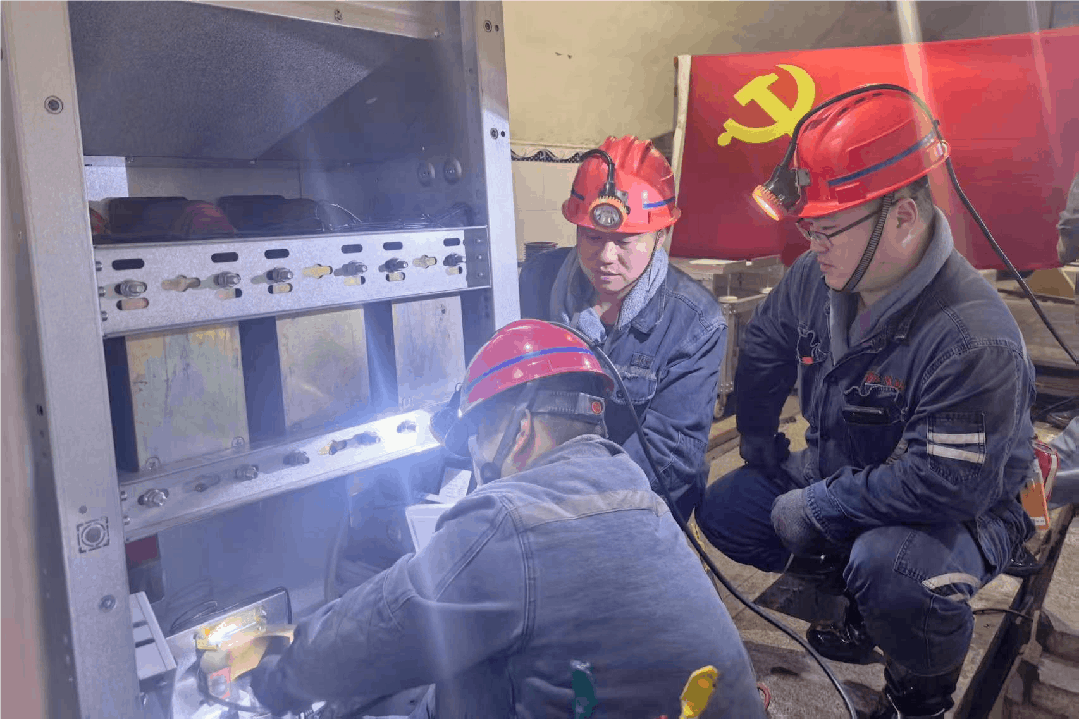

与此同时,机运工区还充分利用此次集中停产检修窗口,对主井、副井、装载硐室、压风机等关键设备展开全方位、拉网式隐患整治,逐台“过筛子”,针对性维护井上下供电线路,全面清除潜在运行风险,为矿井下一阶段安全、高效、稳定生产筑牢坚实保障。
